零碳园区绿电直连怎么做?

发布时间:2026-01-26

关键词:零碳园区、绿电直连、工业绿色转型

在“双碳”目标推进下,零碳园区成为工业绿色转型的关键。绿电直连模式以其源头减碳、精准溯源、降本增效的优势,成为园区建设的核心抓手。


1.零碳园区的要求标准

零碳园区并不是完全不排碳,而是通过一定措施,使园区内生产生活活动产生的二氧化碳排放降至“近零”水平。

国家发改委等部门《关于开展零碳园区建设的通知》及配套指标体系,明确了零碳园区建设的量化指标:


  • 能源供给端:强化园区及周边可再生能源开发利用,政策不仅明确园区用电应优先通过绿色电力直接供应满足,更要求清洁能源消耗占比≥90%;某研究院从首批52个国家级零碳园区建设名单中抽取15个样本进行观察,得知内蒙古鄂尔多斯蒙苏经济开发区的清洁能源消费比例已经达到了67%;江苏盐城大丰港经济开发区探索“绿电直供”模式,年直供绿电约2033万度,并计划到2028年将绿电直供占比提升至66%,绿电消费占比超90%。

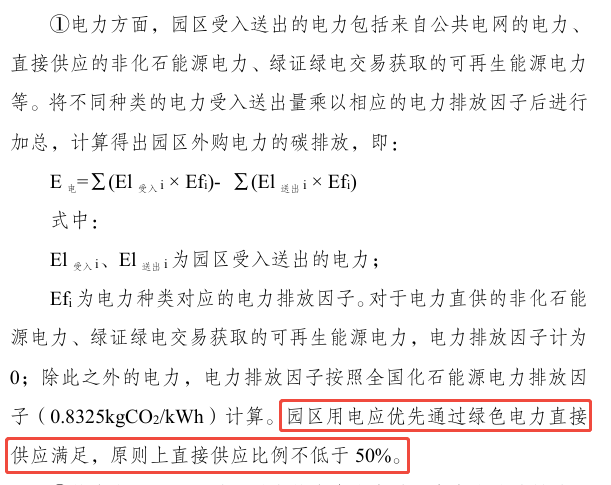

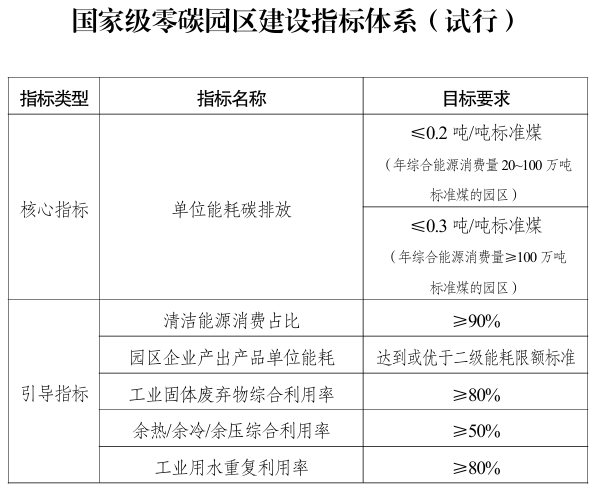

  • 减排管理端:要建立全流程能碳管理体系,核心指标明确年综合能源消费量20万吨—100万吨标准煤的园区,每吨标准煤的碳排放≤0.2吨,年综合能源消费量≥100万吨标准煤的园区,每吨标准煤的碳排放≤0.3吨,同时推动园区企业产出产品单位能耗达到或优于二级能耗限额标准;

  • 基础设施端:需推进电力、热力等系统低碳升级,搭建能碳管理平台实现精准调控,配套要求工业固体废弃物综合利用率、工业用水重复利用率均≥80%,余热/余冷/余压综合利用率均≥50%


2.绿电直连:零碳园区的必然选择

(1) 绿电直连介绍

绿电直连,是指将风电、光伏等可再生能源发电设施,不经过传统公共电网的复杂传输与调度环节,而是通过专用、可溯源的输配电线路,“点对点”地供给特定用户(如园区或大型企业)。

按负荷是否接入公共电网分为并网型和离网型两类:


  • 并网型绿电直连:项目作为一个整体与公共电网相连,但在连接点处有清晰的物理和计量界面,确保直供电量与上网电量明确区分。该模式可依托大电网进行备用支撑,安全性更高,适用于对供电可靠性要求极高的园区。

  • 离网型绿电直连:项目形成一个完全独立运行的能源系统,不与公共电网连接,实现真正的能源自给自足。该模式对系统内源、网、荷、储的协同优化能力要求极高,是技术含量最高的形态。


(2) 绿电直连政策背景

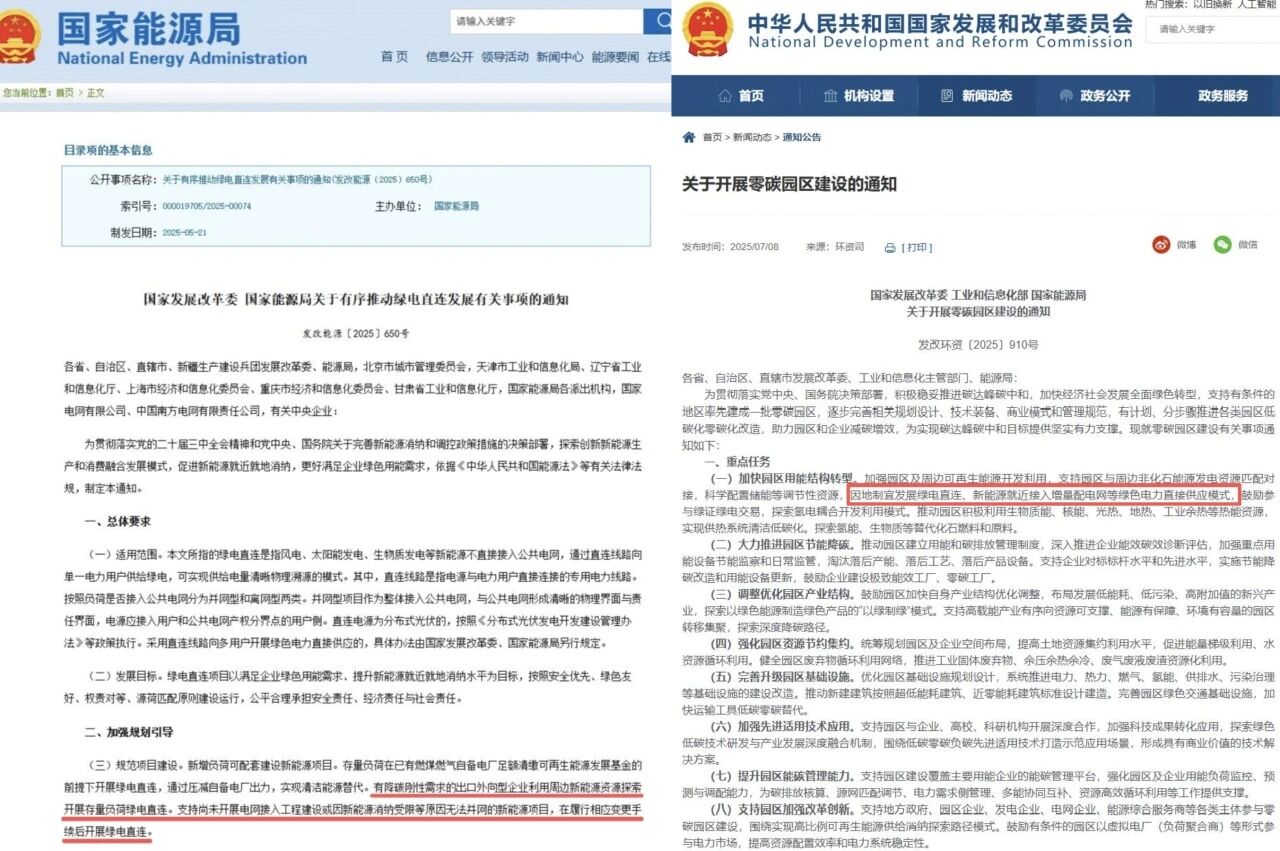

2025年以来,国家发改委、工信部等多部门密集出台相关政策,为绿电直连模式铺设制度基础。5月的《关于有序推动绿电直连发展有关事项的通知》首次在国家层面明确其定义与管理规范;7月的《关于开展零碳园区建设的通知》更将其列为重点任务,提出因地制宜推动绿电直连和新能源就近接入。这标志着绿电直连已从地方试点探索上升为国家顶层设计,为零碳园区建设提供了制度保障。

(3) 绿电直连为何是零碳园区的必然选择?

零碳园区选择绿电直连,本质是破解传统能源供给模式与零碳目标之间的核心矛盾,其价值体现在以下几个方面:


  • 源头降碳:绿电直连通过风电、光伏等新能源项目与园区的“物理直连”,从源头减少化石能源消耗,是实现园区深度脱碳的最直接路径。

  • 破解消纳与溯源难题:它通过“就近发电、就近消纳”,从根本上解决了可再生能源大规模并网带来的消纳压力和系统调峰难题。

  • 提升能效与降低成本:绿电直连可绕开传统输配电网,避免中间加价环节,有效降低用能成本。在资源条件好的地区,其终端用电成本可比常规用电模式降低15%-30%。同时,因输配环节减少,线损降低,能效也得到提升。

  • 增强供电安全与韧性:具备离网或并网孤岛运行能力的绿电直连系统,可在大电网发生故障时保障园区核心负荷不间断供电,提升区域的能源安全水平。

  • 应对国际绿色贸易壁垒:在欧盟碳关税等国际规则的影响下,出口企业面临碳关税减排压力。根据《关于有序推动绿电直连发展有关事项的通知》中提到的“有降碳刚性需求的出口外向型企业利用周边新能源资源探索开展存量负荷绿电直连”,可帮助该类企业降低产品碳足迹和碳关税成本,增强国际竞争力。


3.零碳园区如何实现绿电直连?

结合不同零碳园区的资源禀赋、产业规模与用能需求差异,当前已形成四种可复制的绿电直连实施路径,实现“一区一策”的精准适配。


(1)并网型点对点直供路径

适用于资源好、负荷稳的存量园区,通过专线实现单一新能源项目对园区的绿电直供,同时接入公共电网作为备用保障。投资主体可由园区企业主导,或采用“发电企业+第三方”合作模式,电网企业不参与项目开发。项目需接受电网调度。现货市场可实现“自发自用,余电上网”,非现货市场禁止反送电,是兼具经济性与合规性的转型路径。


(2)离网型源网荷储一体化路径

面向对供电韧性要求高、远离主网的园区,通过“发-储-配-用”一体化独立微网运行。依托智慧调控与大规模储能,实现高比例绿电消纳与供电稳定,但前期投资高,适合高附加值、有迫切减排需求的新建园区。


(3)分布式光伏直供路径

适用于屋顶资源丰富的中小园区,利用自有空间部署分布式光伏,就近接入用户侧电网,自发自用。无需专用线路,属轻资产、灵活型改造,尤其适配局部降碳与降本需求。


(4)增量配电网+绿电直连融合路径

适用于大规模多用户园区,将新能源项目接入园区增量配电网,再统一分配至多家企业。可兼顾就近消纳与多主体覆盖,但需省级能源规划统筹,适配园区系统性、规模化绿电供应需求。


4.哪些企业可以申请绿电直连?

(1) 负荷规模与稳定性要求

优先选取用电规模大、负荷特性稳定的高耗能或高算力主体,例如电解铝企业、大数据中心、大型化工园区等,规避短时用电、负荷大幅波动的用户类型,保障绿电消纳的持续性与稳定性。


(2) 地理区位适配条件

项目选址需紧邻风电、光伏等新能源发电场站,以此缩短绿电专用输送线路的建设距离,降低线路投资成本与电力传输损耗,提升绿电直连项目的整体经济性。


(3) 电压接入标准规范

绿电直连项目的接入电压等级原则上不超过 220(330)kV。若因实际需求确需突破该电压等级上限,需提前委托专业机构开展电力系统安全专项评估,评估通过后方可推进后续接入流程。


(4) 存量企业特殊准入要求

拥有燃煤自备电厂的存量企业,申请绿电直连置换前,需足额清缴可再生能源发展基金,同时制定明确的火电出力压减方案,通过腾退出对应用电空间,满足绿电直连的准入条件。


5.绿电直连的落地挑战与对策建议

绿电直连建设面临多重挑战:受天气等影响出力不稳定,储能成本高,调控预测精度不足,供电稳定性存忧;入市规则不完善,权责费用界定模糊;投资大、回收期长、成本偏高,影响社会资本参与;区域统筹缺失易致资源错配;溯源认证标准不统一且国际衔接不足。


应对上述挑战,需从技术突破、机制优化、政策保障三方面协同发力,推动绿电直连在零碳园区规模化落地。


  • 技术创新:加大低成本长时储能技术研发,降低储能配置成本;提升智慧能源管理系统的预测精度与调控能力,通过虚拟电厂、柔性负荷调节等技术,增强源荷协同能力,缓解新能源波动性与负荷刚性的矛盾。

  • 机制优化:细化绿电直连项目参与电力市场的规则,明确余电上网电价形成机制与绿电环境权益归属;厘清项目与电网的责任边界,明确电网调度干预触发条件、故障责任划分标准,统一关口计量设置与输配电费缴纳规范,简化项目审批流程。

  • 政策保障:加强省级统筹规划,推动绿电直连项目与区域能源布局、国土空间规划精准衔接;设立专项补贴或绿色信贷支持,降低社会资本投资门槛;推动绿电认证体系与国际接轨,助力企业应对绿色贸易壁垒。


6.千瓦科技可以做什么?

  • 物联网数字底座:部署覆盖全链路的物联网终端,实时采集发电量、用电量、设备运行状态等电力数据,打破数据孤岛。

  • 智慧园区管理平台:实时采集光伏/风电出力、园区负荷、储能状态等数据,动态追踪园区碳排与能耗数据,实现能碳一体化管理,精准识别能源浪费节点,助力园区降低用能成本。
  • 节能服务:基于EMC(合同能源管理)、EPC(工程总承包)等节能服务模式,提供设备能效提升、自动控制等定制化节能方案,从能源消费端降低单位产值电耗,助力企业实现降耗减碳目标。
  • 双碳ESG服务:依托电力消耗数据及行业排放因子,开展企业碳盘查与产品碳足迹核算,量化生产运营及产品全生命周期碳排放,生成符合标准的核算报告。
  • 零碳园区申报及全周期落地支撑:结合园区电力系统现状制定新能源替代与能效提升组合策略,梳理核心佐证材料全流程协助申报;提供新能源建设、暖通节能、微电网、储能冰蓄冷、设备节能等全链条服务,实现从规划到运营的全周期节能支持;联合多方资本,以投资方身份深度参与园区规划、建设、运营全流程。


7.结语

绿电直连为零碳园区筑牢绿色能源根基,推动产业能源协同转型。未来随实践深化与成本下降,绿电直连将在更多园区落地生根,为工业高质量发展注入持久的绿色动能。
